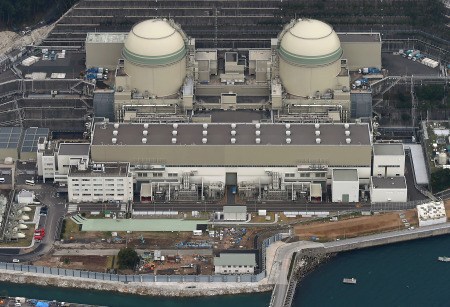

据日媒报道,关于日本关西电力争取重启的高滨核电站4号机组(位于日本福井县)发生反应堆等冷却水泄漏的问题,关电本月22日公布调查结果称,原因是安在配管的阀门装得不够紧。
关电方面还解释称,安装阀门的部位很狭窄,难以开展有关作业。
关电在当天内采取拧紧螺丝等对策,开始进行最终起动试验,已向原子能规制委员会提交了26日以后重启的日程报告。
据悉,关电当初计划21日进行起动试验,但因故障延期。尽管有关工程已经推迟1天左右,但关电表示这“不会影响”迄今给出的“2月下旬”这一重启时期,强调了力争月内重启的立场。而在最终阶段发生的此次故障对安全运转构成不安因素。
据关电介绍,冷却水泄漏是20日对调整硼浓度的系统开展疏水作业时因警报鸣响发现的。据分析,漏水可能是由于去除冷却水中杂质的设备入口一侧阀门的螺丝没有拧紧,疏水导致压力上升。
据了解,出现问题的阀门不属于重启前的检查对象,最后调查是在2009年。
